Technická řešení stínící techniky
Jak si efektivně naplánovat dodávku stínící techniky. Možnosti usazení jednotlivého provedení do stavby a návaznosti na další stavební prvky.
Vnější žaluzie
-
Vnější žaluzie - výhoda dodávky na etapy
Důležité je vědět, že je možné pořízení vnějších podomítkových žaluzií rozdělit na dvě etapy. Díky tomu se investice do tohoto funkčního stínění stává výrazně cenově dostupnější.

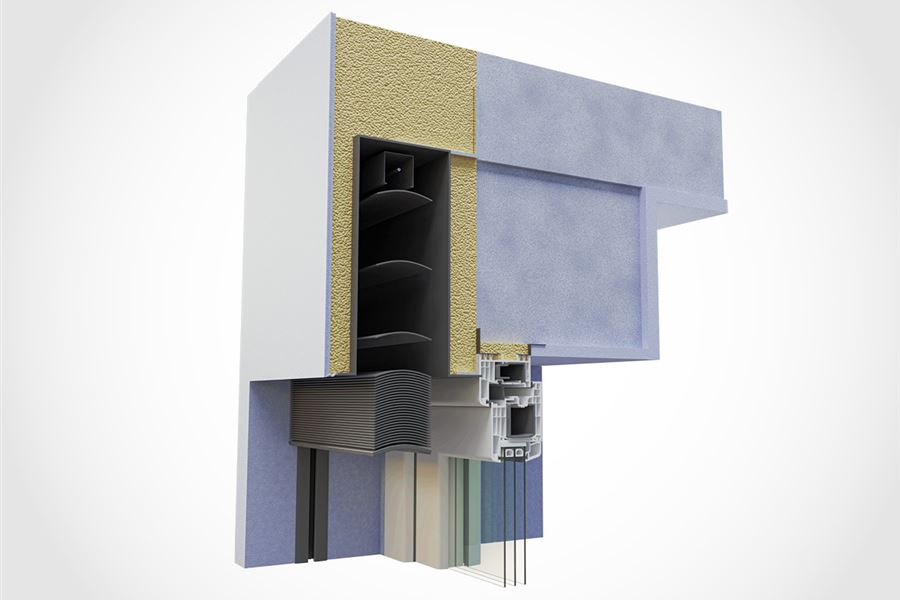

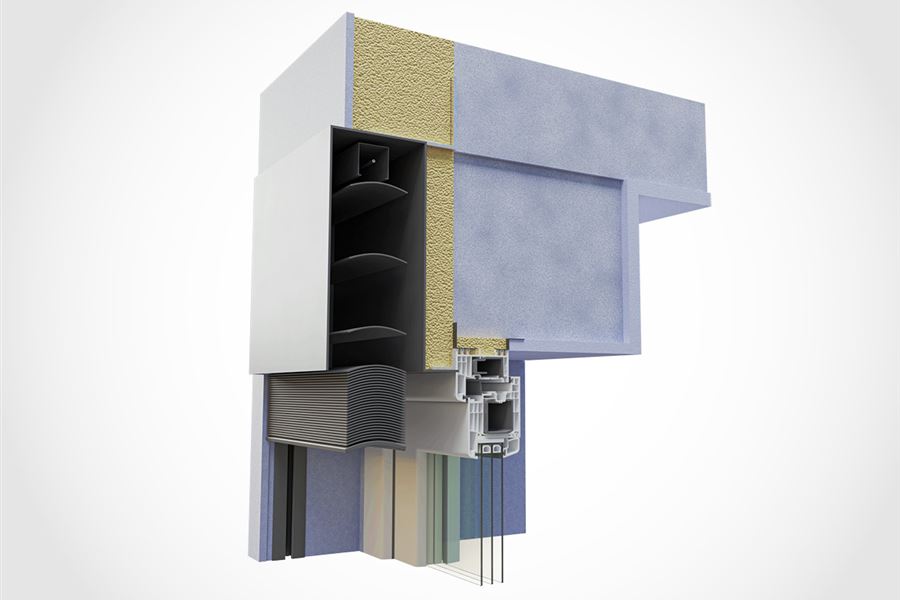

Etapa 1: Výroba a montáž krycích boxů a pouzder pro vodící lišty
První probíhá montáž krycích boxů (kovový kastlík, ve kterém bude usazena samotná žaluzie), včetně podomítkových pouzder vodících lišt (kovová pouzdra pro následné usazení vodících lišt) a protažení připravených kabelů (v případě ovládání motorem). Následuje kompletní zateplení fasády.
Etapa 2: Výroba a montáž vnějších žaluzií
Po kompletní instalaci zateplení (včetně finálního povrchu fasády), proběhne odborné zaměření žaluzií, znovu se upřesní provedení a způsob ovládání a uzavře se smlouva na dodávku druhé etapy (výhoda možnosti rozdělení na menší zakázky, nebo dle potřeby). Po výrobě žaluzií, proběhne montáž vodících lišt (kovové kolejničky, ve kterých se žaluzie pohybuje), montáž žaluzií, napojení na el. napájení a naprogramování ovladačů.
Tímto rozdělením se stávají vnější žaluzie výrazně dostupnější.
Vnější žaluzie - výhoda dodávky na etapy
Důležité je vědět, že je možné pořízení vnějších podomítkových žaluzií rozdělit na dvě etapy. Díky tomu se investice do tohoto funkčního stínění stává výrazně cenově dostupnější.
Etapa 1: Výroba a montáž krycích boxů a pouzder pro vodící lišty
První probíhá montáž krycích boxů (kovový kastlík, ve kterém bude usazena samotná žaluzie), včetně podomítkových pouzder vodících lišt (kovová pouzdra pro následné usazení vodících lišt) a protažení připravených kabelů (v případě ovládání motorem). Následuje kompletní zateplení fasády.
Etapa 2: Výroba a montáž vnějších žaluzií
Po kompletní instalaci zateplení (včetně finálního povrchu fasády), proběhne odborné zaměření žaluzií, znovu se upřesní provedení a způsob ovládání a uzavře se smlouva na dodávku druhé etapy (výhoda možnosti rozdělení na menší zakázky, nebo dle potřeby). Po výrobě žaluzií, proběhne montáž vodících lišt (kovové kolejničky, ve kterých se žaluzie pohybuje), montáž žaluzií, napojení na el. napájení a naprogramování ovladačů.
Tímto rozdělením se stávají vnější žaluzie výrazně dostupnější.
